وزارت نفت تکمیل پالایشگاه ستاره خلیج فارس را در اولویت ندارد

وزارت نفت تکمیل پالایشگاه ستاره خلیج فارس را در اولویت ندارد
قرارگاه شهید احمدی روشن با بررسی صفر تا صد پروژه پالایشگاه ستاره خلیج فارس به این نتیجه رسید که وزارت نفت تکمیل این پروژه را در اولویت خود قرار نداده و ضروری است، وزارت نفت این پروژه را در اولویت خود قرار دهد و برای راه‌اندازی سریع‌تر آن اقدام کند.
به گزارش گروه اقتصادی خبرگزاری تسنیم، قرارگاه شهید احمدی روشن با بررسی وضعیت پالایشگاه ستاره خلیج فارس، به ارسال آخرین دستاوردهای تحلیلی و پژوهشی خود پیرامون بررسی وضعیت این پالایشگاه که نخستین پالایشگاه میعانات گازی کشور است، اقدام کرده است.
مشروح تحلیل این نهاد با عنوان " پالایشگاه ستاره خلیج‌فارس؛ صفر تا صد" در ادامه آمده است.
مقدمه
«مهم‌ترین طرح راهبردی صنعت نفت بعد از پارس جنوبی» و «طرحی که تکمیل آن از نان شب واجب‌تر است»، ازجمله تعابیر بیژن زنگنه، وزیر نفت درباره پالایشگاه ستاره خلیج‌فارس در سال‌های اخیر است. موضوع مهمی که در وضعیت خوبی به سر نمی‌برد.

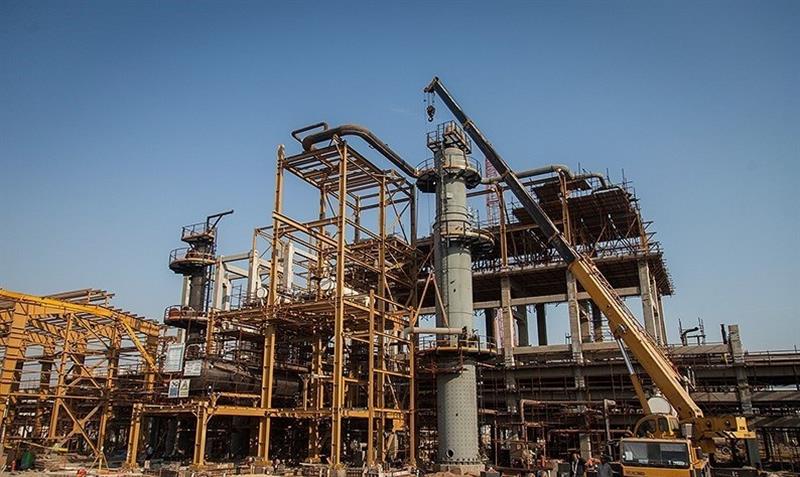

پالایشگاه ستاره خلیج‌فارس، روزانه با ظرفیت پالایش360 هزار بشکه میعانات گازی که از پارس جنوبی دریافت می‌کند، در حال حاضر تنها طرح پالایشی کشور است که می‌تواند با تولید روزانه 36 میلیون لیتر بنزین، نیاز کشور به واردات این محصولِ استراتژیک را برطرف و حتی ایران را به صادرکننده بنزین تبدیل کند. به عبارت ساده:





این در حالی است که بررسی آمارهای صادراتی گمرک جمهوری اسلامی ایران در 5 ماه ابتدایی سال 1395 نشان می‌دهد که ارزش میعانات گازی صادراتی ایران بالغ بر 3 میلیارد دلار بوده است! این حجم از صادرات یعنی تشدید خام فروشیِ گازی!



اگر پالایشگاه ستاره خلیج‌فارس به‌صورت کامل راه‌اندازی بشود، علاوه بر قطع واردات بنزین، از هدر رفت سرمایه کشور نیز جلوگیری خواهد شد. با این وجود، با گذشت حدود10 سال از آغاز مراحل ساخت، هنوز تاریخِ دقیق افتتاح این پالایشگاه مشخص نیست! این در حالی است که واردات بنزین در سال‌های اخیر در حال افزایش بوده و میزان واردات در نیمه اول سال 1395 به 12 میلیون لیتر در روز رسیده است. هر روز تأخیر در افتتاح این پروژه، زیان 20 تا 30 میلیون یورویی را بر کشور تحمیل می‌کند!

سیر  پیشرفت پروژه  پالایشگاه ستاره



در سال 1382 طراحی پالایشگاه ستاره آغاز شد و در سال 1386 عملیات اجرایی آن کلید خورد. طبق زمان‌بندی باید پروژه در سال 1390 به بهره‌برداری می‌رسید که بعد از گذشت 5 سال همچنان زمان آن نرسیده است!

این پروژه در مرداد 1392 با حدود 70 درصد پیشرفت فیزیکی به دولت یازدهم تحویل داده‌شده است. در طول 5/2 سال از ابتدای فعالیت دولت یازدهم، متوسط پیشرفت کل پروژه به 7% در هر سال کاهش یافت! و در مجموع به 85 % در مرداد 1394 رسیده است.

در اینجا بازخوانی وعده‌های مسئولین کشور در خصوص زمان بهره‌برداری پالایشگاه جالب توجه است!

مشکل کجاست؟



مسئله اصلی در تکمیل پروژه «تأمین مالی پروژه» عنوان شده است. عملکرد مسئولین در تأمین مالی پروژه به شرح زیر است:

در سال 1386 مقدار سرمایه لازم برای ساخت این پالایشگاه 1.7 میلیارد یورو برآورد شده بود، ولی با ارزیابی مجدد پروژه در سال 1392، هزینه‌های سرمایه‌گذاری با بیش از 2 برابر افزایش به 3.8 میلیارد یورو تغییر یافت. اما تاکنون با این‌که مبلغی بیش از 4 میلیارد یورو به پروژه تزریق شده است، ولی حتی یک فاز آن هم به بهره‌برداری نرسیده است!



ریشه مسئله



به نظر می‌رسد اظهارنظر مسئولین مبنی بر مشکل تأمین مالی پروژه، اظهارنظر دقیق یا صادقانه‌ای نیست، زیرا:



- اولاً با توجه به واردات روزانه 9.5 میلیون لیتر بنزین به کشور در سال 1394، منابع مالی مورد نیاز برای وارد مدار شدن فاز نخست پالایشگاه ستاره خلیج‌فارس، معادل با هزینه‌ای است که تنها در 25 روز برای واردات بنزین از کشور خارج شده است!



- ثانیاً تجربه انتشار اوراق سلف در سال 95 نشان داد، استقبال مردم از پروژه‌های نفت و گاز بسیار زیاد است و می‌توان از طریق مشارکت مردمی مسئله تأمین مالی را حل کرد.



در نتیجه تأمین مالی پروژه، مسئله اصلی نیست!



مسئله اصلی «اولویت نداشتن پروژه» برای وزارت نفت است. تا جایی که میزان پیشرفت پروژه در دولت یازدهم کاهش چشمگیری داشته است. این کاهشِ پیشرفت در شرایطی است که در دولت قبل مسئله تحریم یک مسئله جدی بوده است اما دولت یازدهم ادعا کرده در پسا برجام موضوع تحریم‌ها مرتفع شده است!

این اولویت نداشتن ریشه در تفکر وابسته اقتصادی دارد. در این تفکر یک تقسیم کار جهانی بین کشورها وجود دارد. کشورهای پیشرفته مسئول تولیدات با تکنولوژی و ارزش افزوده بالا هستند و کشورهای عقب افتاده (که به آن‌ها در حال توسعه می‌گویند) مسئول تأمین مواد اولیه لازم برای کشورهای پیشرفته. در این تفکر، خام فروشی یک اقدام درست است و در نتیجه پروژه‌هایی که منجر به تغییر این رویه بشود، اولویت جدی پیدا نخواهند کرد.



این مسئله تا آنجا گسترش می‌یابد که در بعد از پیروزی انقلاب اسلامی (که عمدتاً همین تفکر وابسته در حوزه مدیریت نفت و گاز کشور حاکم بوده است)، در مقابل ساخت بیش از 40 مجموعه پتروشیمی در کشور، تنها و تنها 2 پالایشگاه نفتی ساخته‌شده است!



جمع‌بندی و نتیجه‌گیری



پالایشگاه میعانات گازی ستاره خلیج‌فارس، تنها پالایشگاه در دست احداث کشور است که تنها یک گام تا بهره‌برداری فاصله دارد. این مجموعه برای حرکت جدی به سمت «کاهش خام‌فروشی، قطع وابستگی کشور به واردات بنزین و همچنین کاهش ضربه‌پذیری در برابر تحریم فروش نفت» طراحی شده است. با توجه به اهمیت راهبردی این پالایشگاه برای کشور ضروری است، وزارت نفت این پروژه در اولویت خود قرار داده و برای راه‌اندازی سریع‌تر آن اقدامات لازم برای انجام دهد.

۲۴ مهر ۱۳۹۵ ۱۰:۲۹
تسنیم |
تعداد بازدید : ۲۴۳
کد خبر : ۹,۲۲۸

نظرات بینندگان

برای نظر دادن ابتدا باید به سیستم وارد شوید. برای ورود به سیستم روی کلید زیر کلیک کنید.
